和平寓所
文化中心 住宅大樓
和平寓所
文化中心 住宅大樓
高雄市苓雅區和平一路111號
(點選即可連至google路線指引)
2020 10月施工日誌:
良辰吉日,尚城建設 正文化中心住宅大樓,動土!
2021 1月施工日誌:
尚城團隊夥伴們,仍馬不停蹄地 逐項檢討每個細節!
2021 3月施工日誌:
近來公安事件頻傳
尚城建設再次與施工團隊溝通
“安全”永遠比“進度”重要
2021 4月施工日誌:
基地開挖後 與古羅馬競技場
有幾分相似 :)
2021 5月施工日誌:
地下室第一層 支撐作業展開
組積木囉!
積木組裝完成 : )
2021 6月施工日誌:
疫情與大雨夾擊
尚城建設仍然堅持不趕工
做好該做的每一件事
期待天晴!
2021 8月施工日誌:
七月土木技師公會 派員前往工地
進行基礎鋼筋勘驗 順利達標!
八月底進度報告:筏基頂版完成。

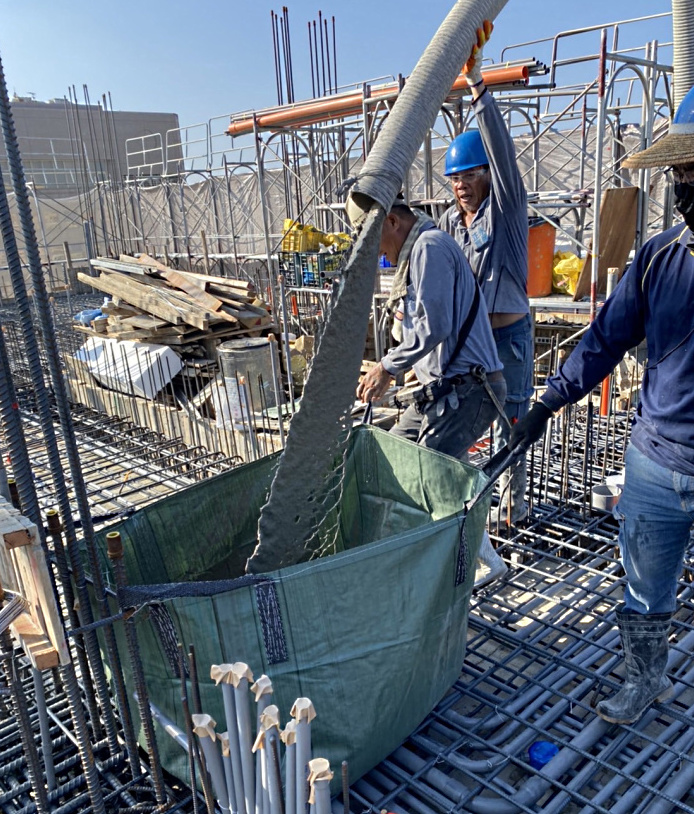

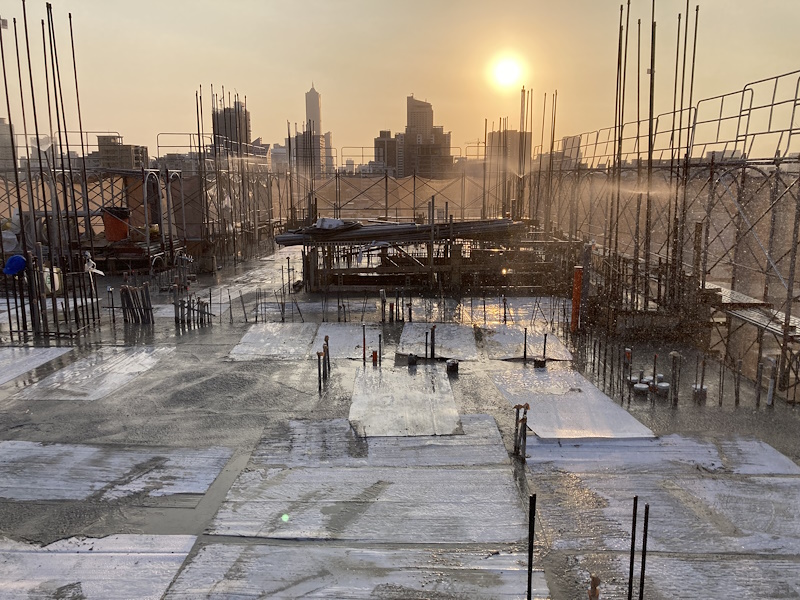

2021 10月施工日誌:
進度報告:B2 樑版模組立完成
聽聞模板師傅中 有一位排灣族頭目
應該找機會和他聊聊 部落的故事😄

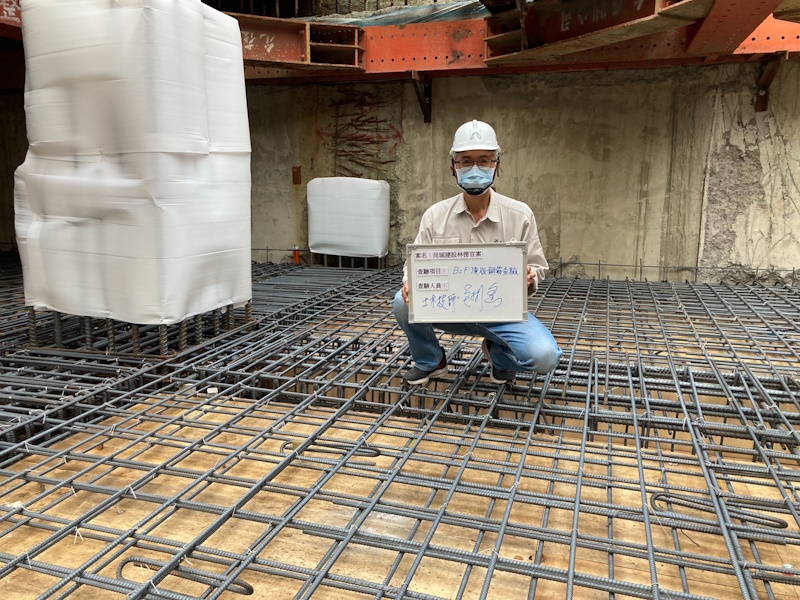

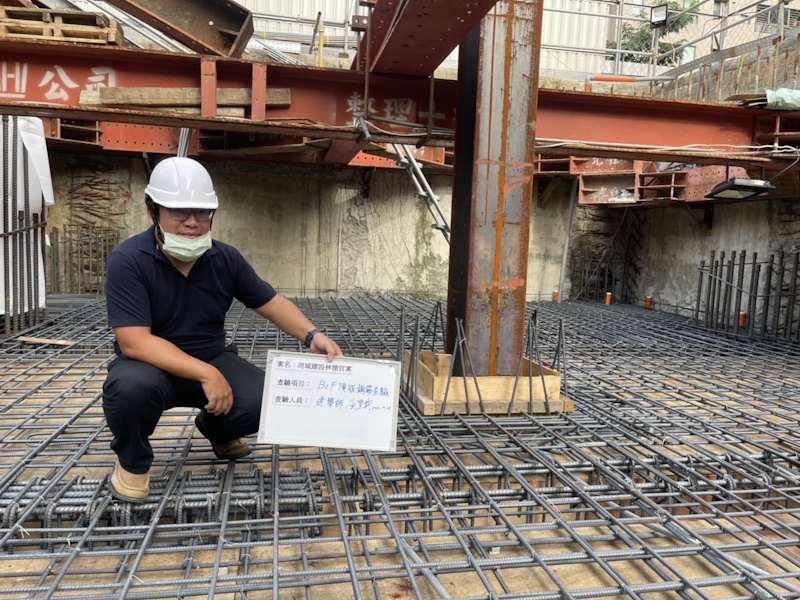

2021 12月施工日誌:
尚城建設絕不妥協的~查驗
黃建築師和吳結構技師定期檢查
進度報告:地下室完工,出土面囉!
2022 3月施工日誌:
尚城團隊給自己一個大難題:
申請"智慧建築"候選

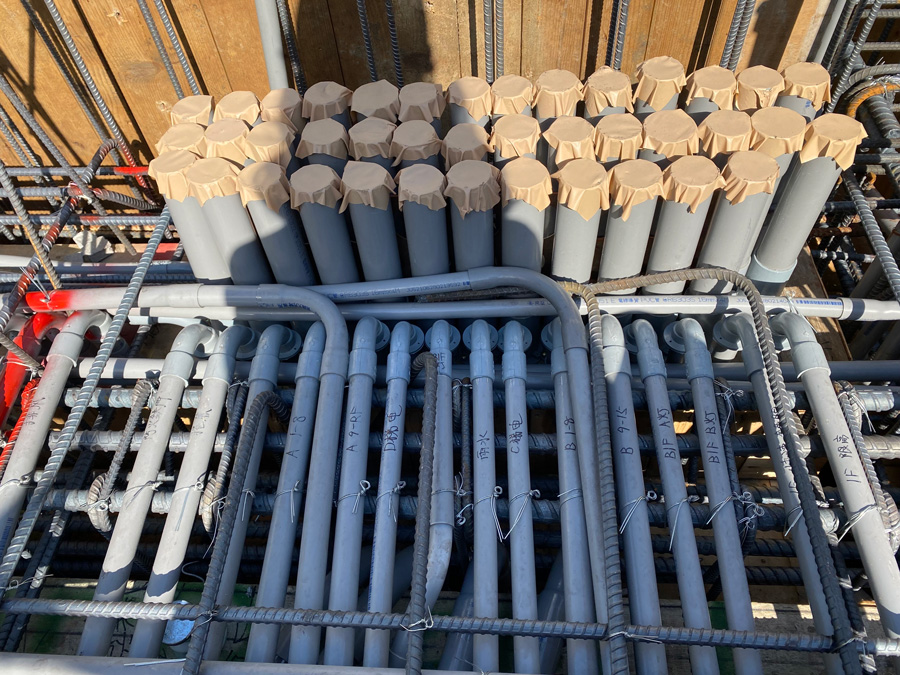

配管時,水電師傅說:
從來沒看過這麼多管路

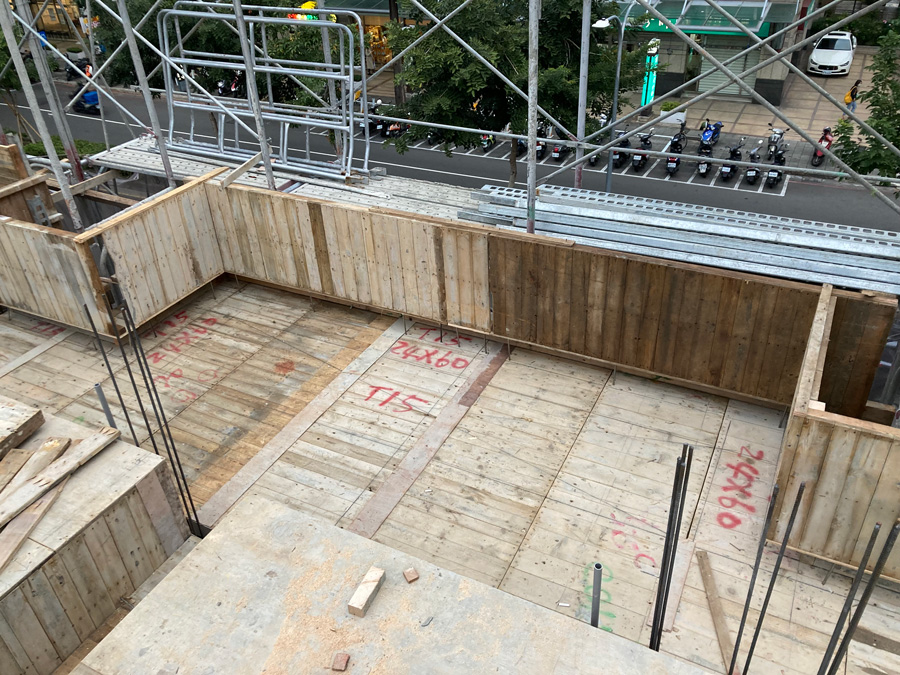

2022 3月施工日誌:
進度報告: 站在"和平寓所"二樓
俯瞰和平路街廓

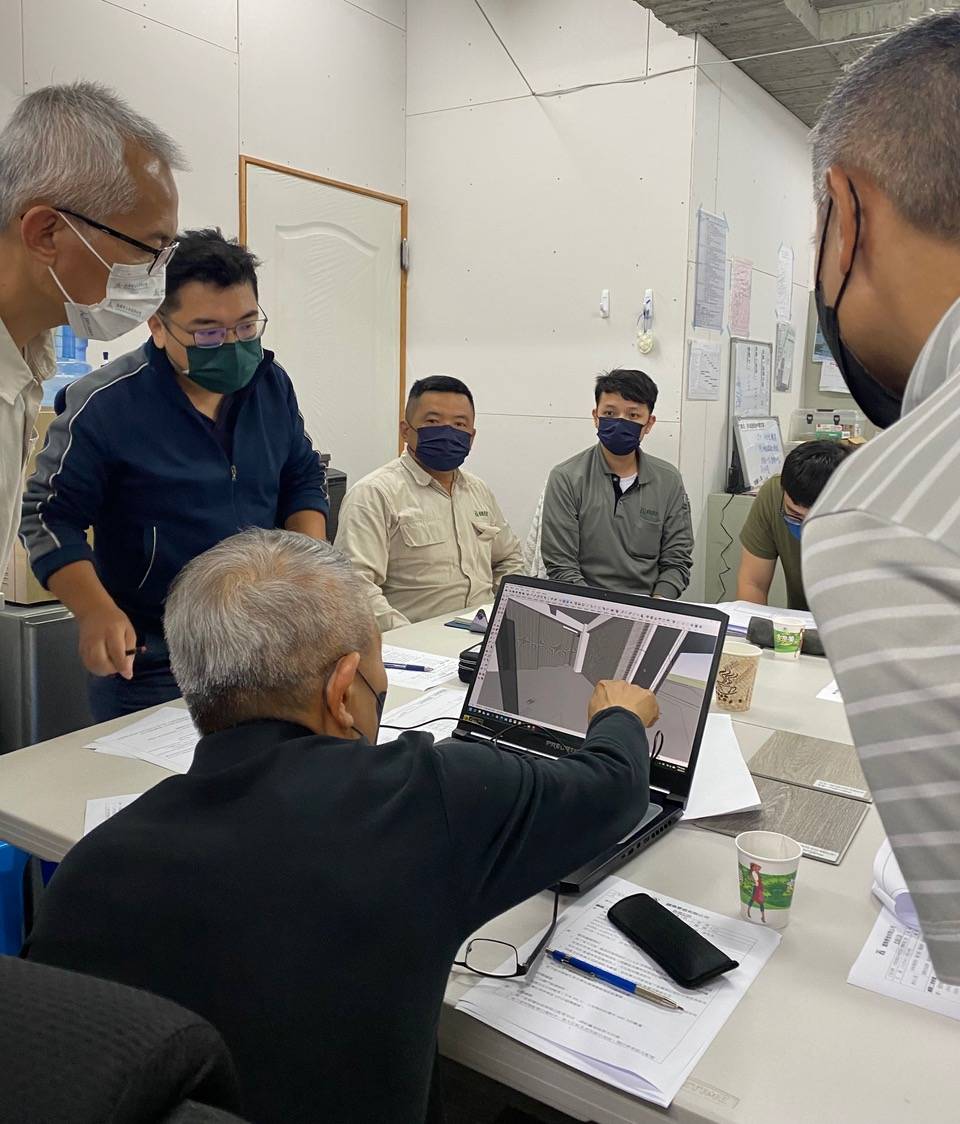

2022 5月施工日誌:
尚城建設全體團隊
最難得的地方是
大家都願意小調整自己
只為讓不同工種 施工更加順暢
進度報告:四樓頂版澆置完成
2022 7月施工日誌:
炎炎夏日缺工與工料雙漲挑戰持續
然而尚城仍堅持 結構安全不能妥協
進度報告:六樓頂版澆置完成

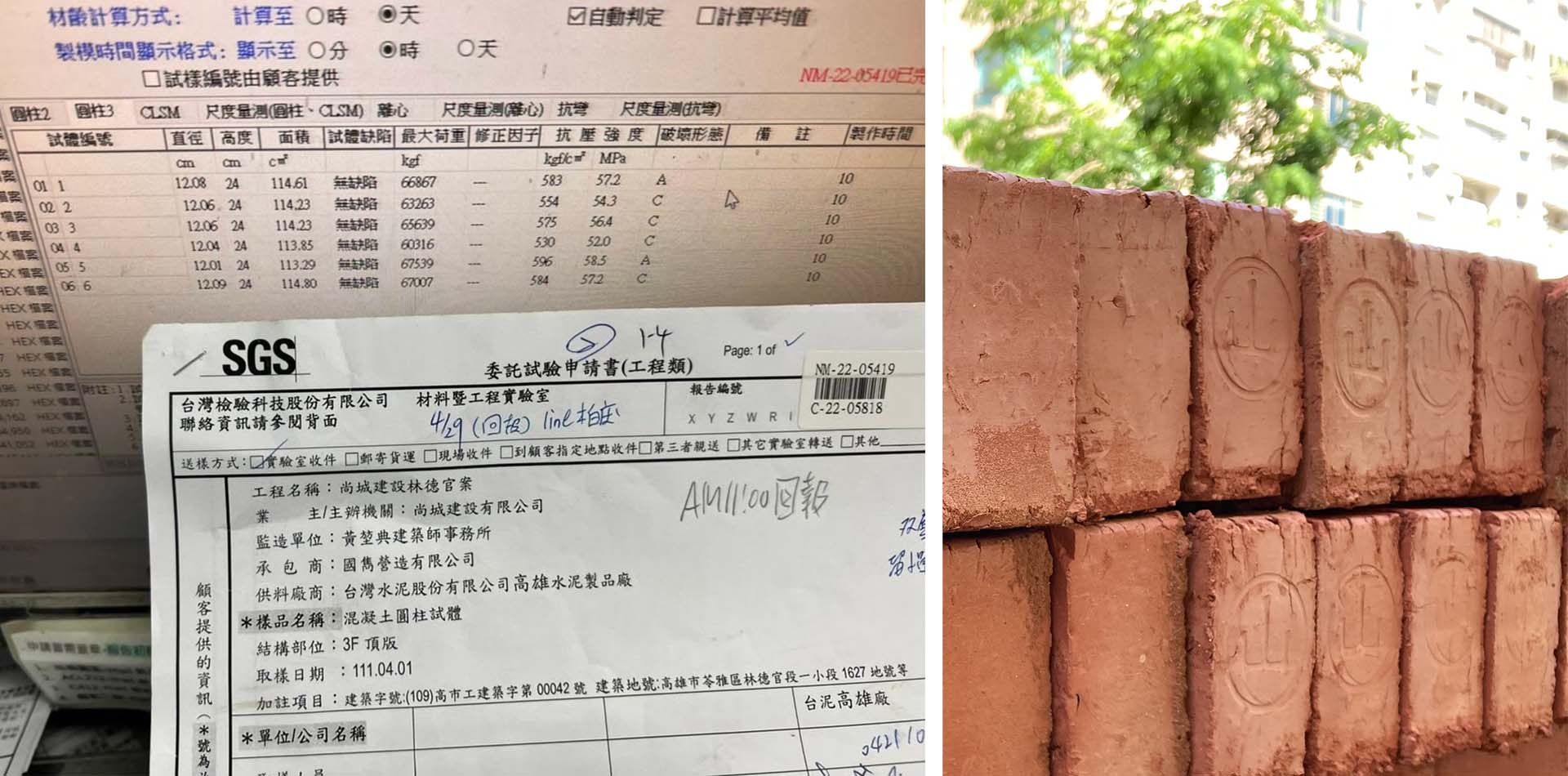

左:採用高品質台泥預拌混凝土及嚴謹的SGS檢驗
右:使用高硬度(正)旗山紅磚

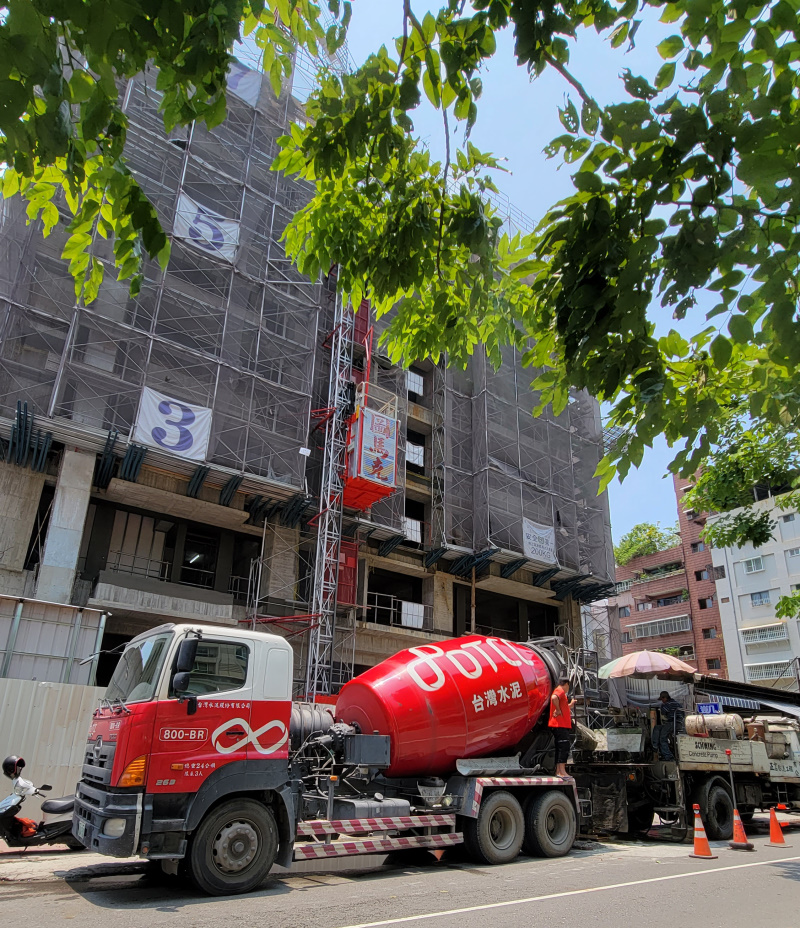

2022 8月施工日誌:
[安居]與其它建案名稱相近
所以 決定更名為[和平寓所]
進度報告:八樓頂版澆置完成
2022 10月施工日誌:
愜意 秋分夕陽
感恩 917 一切平安
更感恩 尚城團隊自主查驗
結構體安全 土木技師檢核 均達標
進度報告:十樓頂板完成
2022 11月施工日誌:
尚城團隊 體認永續的重要性
所以對資源守護 非常重視
唯獨潤管料 會影響混凝土強度
我們 仍決定移除
因為工程品質
是對客戶最基本的承諾
進度報告:十一樓頂板澆置完成
2023 1月施工日誌:
平均地權 即將上路
期待房市生態 更健康
堅持無預售的尚城
祝福 兔年美好平安

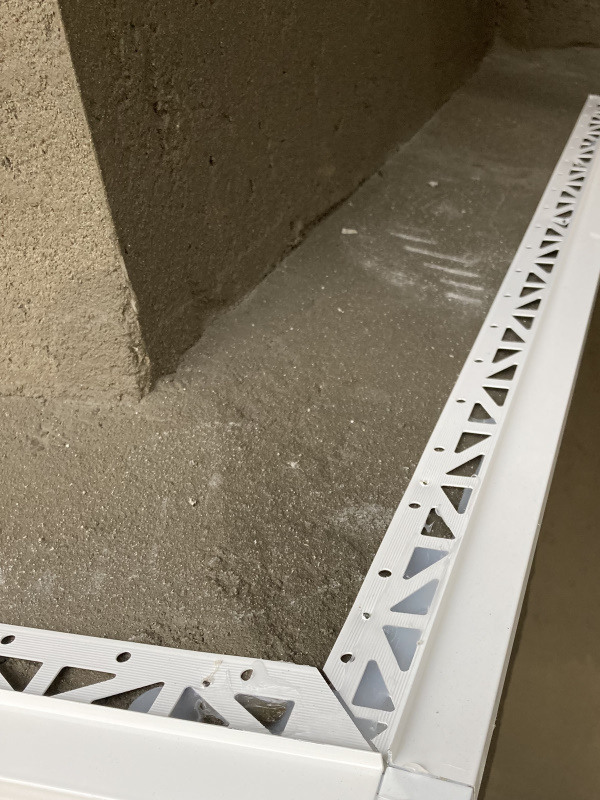

照片說明:外牆滴水條施做
進度報告:十四樓頂板澆置完成
2023 2月施工日誌:
與現場每一位師傅
分享上樑的喜悅
謙虛的他們說~哎呀,怎麼這麼客氣
我們說~因為你們 才有今日的成果
期許更良善的工作環境
一直是尚城的首要
進度報告:十五樓頂版澆置完成
2023 4月施工日誌:

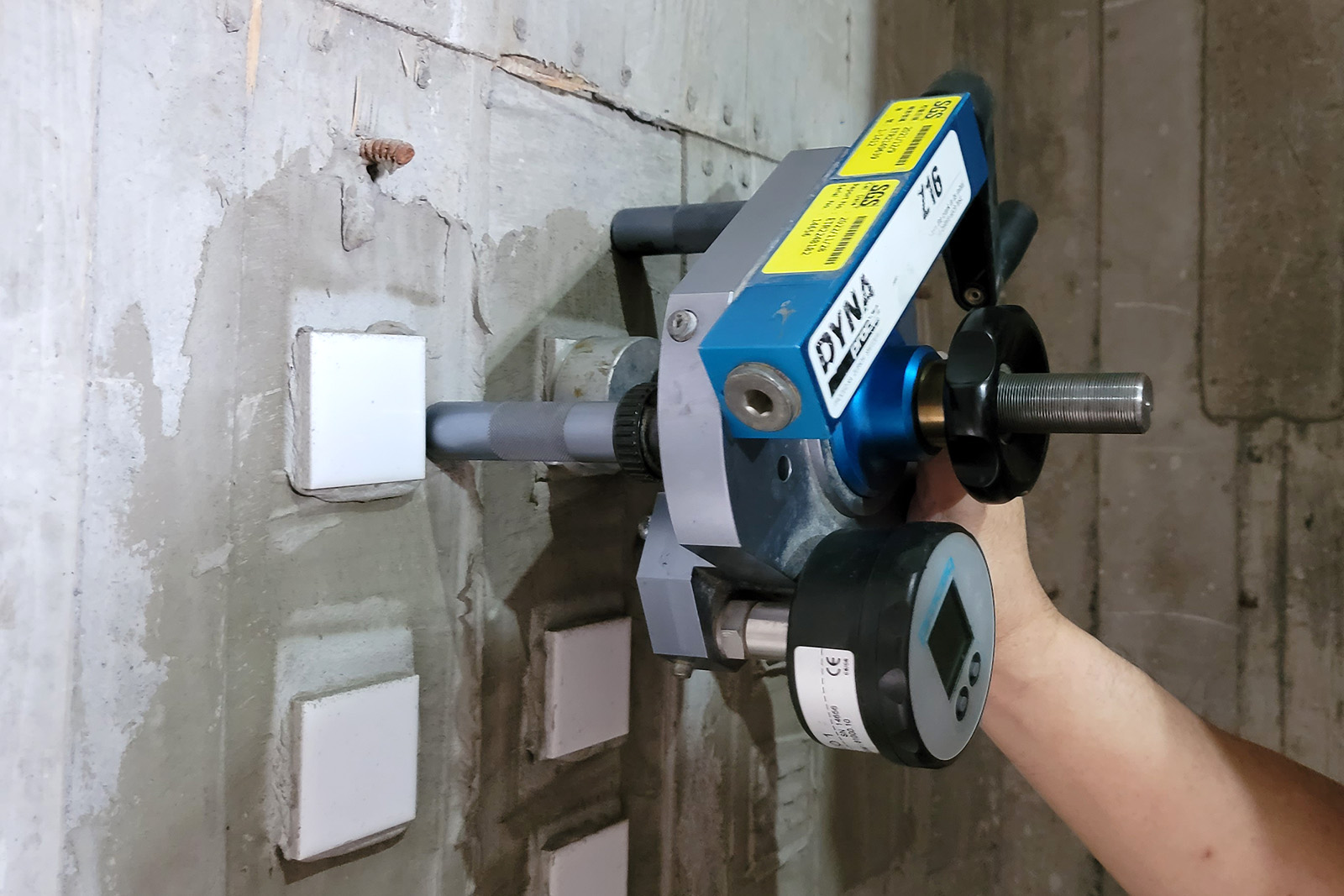

磁磚黏著劑現場抗拉接著強度試驗達標(CNS12611規範)
進度報告:結構體完成

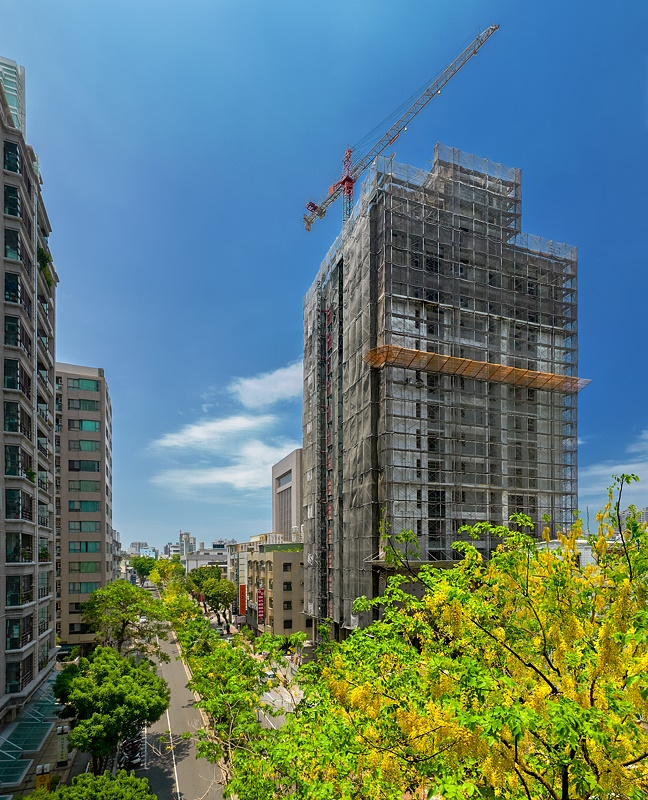

2023 5月施工日誌:
滿滿的阿勃勒 綻放中
也提醒著我們 生活在這區有多幸福
進度報告:外牆面飾材鋪貼
2023 7月施工日誌:
許多支持”和平寓所”的好朋友
都會與公司email 聯繫或詢問
想對這些等待的客人 致歉
因原訂2023年底公開銷售的進度
會延遲到 2024上半年
希望能早日與大家見面
2023 8月施工日誌:

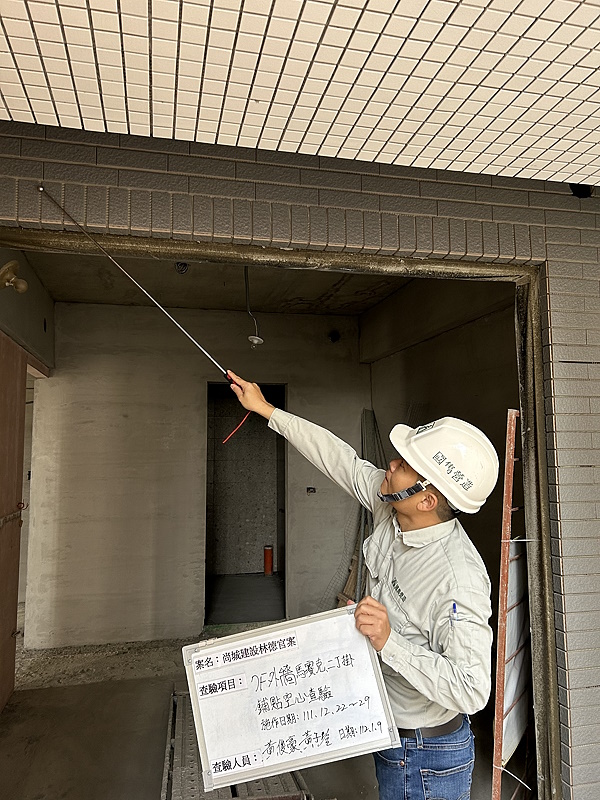

感恩尚城團隊~國雋營造
對於我們重視的每個安全細節
都細心監督 檢查
圖面說明:磁磚空心敲擊查驗
進度報告:屋突鷹架拆除
2023 9月施工日誌:
颱風挾帶滂礡雨勢 持續近一個月
嚴重影響外牆填縫與防水工程
大雨過後又是烈日艷陽
真是辛苦所有的師傅們
進度報告:外牆大理石進場
+頂樓防水試水完成
2023 10月施工日誌:
十月剛揭幕 馬上迎來少見的秋颱
颱風天 我們的團隊仍
如同守護自己的孩子般 巡視檢查
也同時提醒 現場的保全大哥
注意自身安全 大家將心比心
創造更優質的工作場域

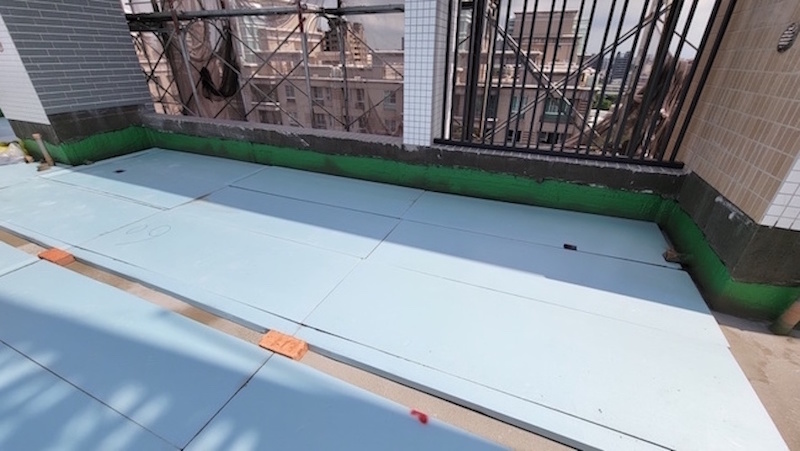

圖片說明:頂樓隔熱板鋪設
進度報告:公設裝修團隊進場
2023 11月施工日誌:
謝謝園藝設計的專業團隊
妝點頂樓與中庭的花草樹木
讓和平寓所 充滿綠意花香
晚安 我們的高雄
進度報告:室內裝修持續進行
2023 12月施工日誌:
近來 馬不停蹄地
開始進行各項驗收
感恩 全體團隊的努力
對安全最重要的
消防安全設備竣工查驗 成功達標
進度報告:
各戶室內配備 陸續裝設中
2024 1月施工日誌:
各項查驗順利完成
使用執照正式取得
室內外裝修工程持續進行中
期待年中 接待中心完成 和大家見面
進度報告:
國雋營造逐戶進行自主檢查
2024 2月施工日誌:
讓所有辛勞的工作夥伴
提前且安心 回家團圓
是尚城體貼員工的小心意
祝福 龍年 順遂平安
進度報告:外牆與內部清洗作業
持續進行
2024 3月施工日誌:
在市中心
擁有這樣一抹“靜”的窗景
是件幸福的事
進度報告:實品屋油漆作業 進行中
2024 4月施工日誌:
『謝土儀式』圓滿成功
2024 6月施工日誌:
39坪 房型
綠意通風+剛剛好的採光
正式公開
賞屋預約專線
07-722-8686
2024 8月 尾聲日誌:
一家三口
剛剛好的空間
倒數中
